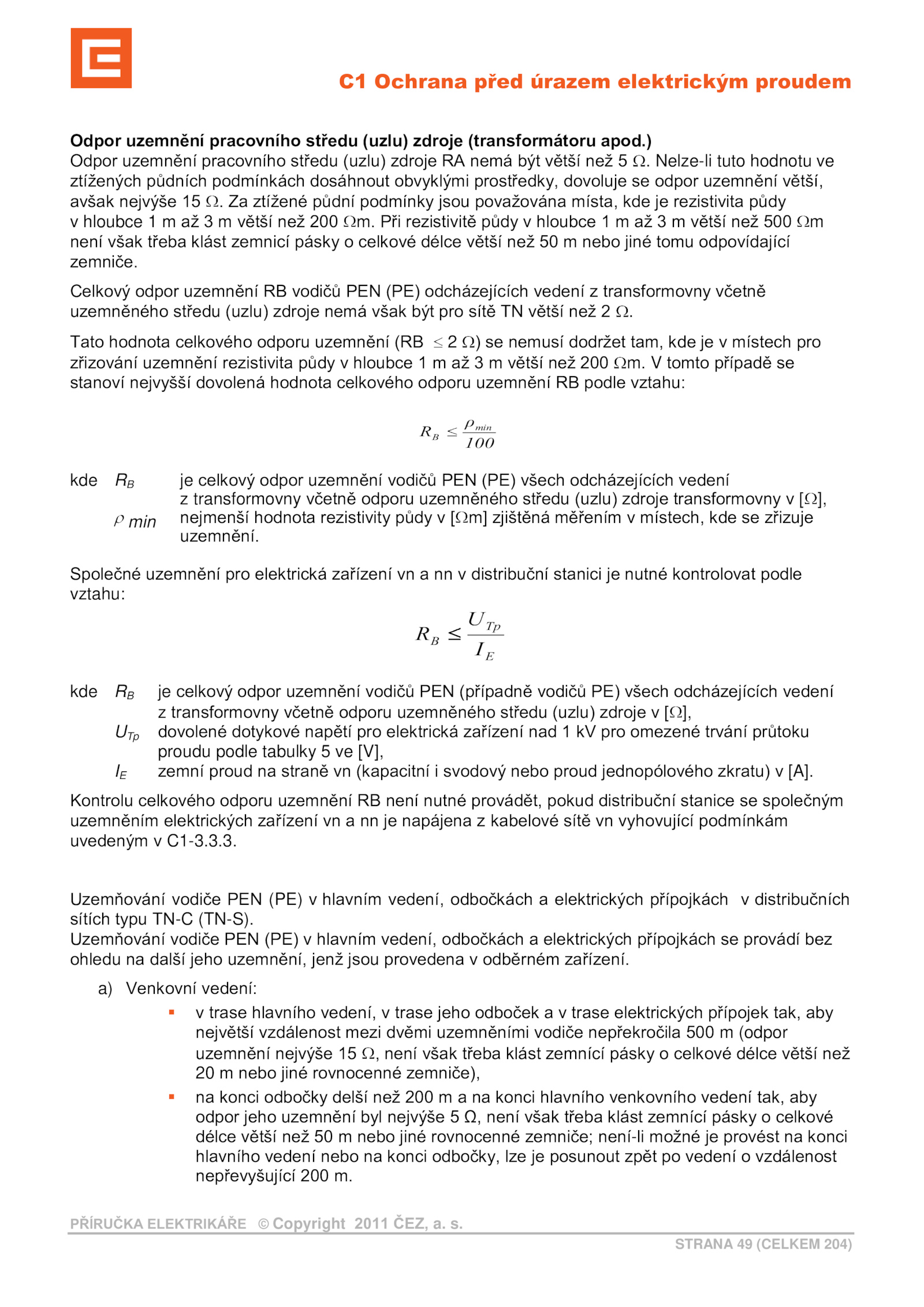

Společné uzemnění pro elektrická zařízení distribuční stanici nutné kontrolovat podle
vztahu:
E
Tp
B
I
U
R
kde celkový odpor uzemnění vodičů PEN (případně vodičů PE) všech odcházejících vedení
z transformovny včetně odporu uzemněného středu (uzlu) zdroje ],
UTp dovolené dotykové napětí pro elektrická zařízení nad pro omezené trvání průtoku
proudu podle tabulky [V],
IE zemní proud straně (kapacitní svodový nebo proud jednopólového zkratu) [A].Ochrana před úrazem elektrickým proudem
PŘÍRUČKA ELEKTRIKÁŘE Copyright 2011 ČEZ, s.
STRANA (CELKEM 204)
Odpor uzemnění pracovního středu (uzlu) zdroje (transformátoru apod.)
Odpor uzemnění pracovního středu (uzlu) zdroje nemá být větší neţ Nelze-li tuto hodnotu ve
ztíţených půdních podmínkách dosáhnout obvyklými prostředky, dovoluje odpor uzemnění větší,
avšak nejvýše ztíţené půdní podmínky jsou povaţována místa, kde rezistivita půdy
v hloubce větší neţ 200 Při rezistivitě půdy hloubce větší neţ 500 m
není však třeba klást zemnicí pásky celkové délce větší neţ nebo jiné tomu odpovídající
zemniče.
Kontrolu celkového odporu uzemnění není nutné provádět, pokud distribuční stanice společným
uzemněním elektrických zařízení napájena kabelové sítě vyhovující podmínkám
uvedeným C1-3.3.
Uzemňování vodiče PEN (PE) hlavním vedení, odbočkách elektrických přípojkách distribučních
sítích typu TN-C (TN-S).
Celkový odpor uzemnění vodičů PEN (PE) odcházejících vedení transformovny včetně
uzemněného středu (uzlu) zdroje nemá však být pro sítě větší neţ .
Tato hodnota celkového odporu uzemnění (RB nemusí dodrţet tam, kde místech pro
zřizování uzemnění rezistivita půdy hloubce větší neţ 200 tomto případě se
stanoví nejvyšší dovolená hodnota celkového odporu uzemnění podle vztahu:
100
ρ
R min
B
kde celkový odpor uzemnění vodičů PEN (PE) všech odcházejících vedení
z transformovny včetně odporu uzemněného středu (uzlu) zdroje transformovny ],
min nejmenší hodnota rezistivity půdy zjištěná měřením místech, kde zřizuje
uzemnění.3.
Uzemňování vodiče PEN (PE) hlavním vedení, odbočkách elektrických přípojkách provádí bez
ohledu další jeho uzemnění, jenţ jsou provedena odběrném zařízení.
a) Venkovní vedení:
trase hlavního vedení, trase jeho odboček trase elektrických přípojek tak, aby
největší vzdálenost mezi dvěmi uzemněními vodiče nepřekročila 500 (odpor
uzemnění nejvýše není však třeba klást zemnící pásky celkové délce větší neţ
20 nebo jiné rovnocenné zemniče),
konci odbočky delší neţ 200 konci hlavního venkovního vedení tak, aby
odpor jeho uzemnění byl nejvýše není však třeba klást zemnící pásky celkové
délce větší neţ nebo jiné rovnocenné zemniče; není-li moţné provést konci
hlavního vedení nebo konci odbočky, lze posunout zpět vedení vzdálenost
nepřevyšující 200 m
