základní pravidlový rámec pro všechny, kdo chtějí připojit výrobnu elektřiny nebo akumulační zařízení do distribuční soustavy. Není to napsané jen pro distributora, ale také pro projektanty, investory, provozovatele výroben a další odborníky, kteří se na přípravě a provozu takového zařízení podílejí. Smyslem je, aby už při návrhu bylo jasné, za jakých technických podmínek se vůbec dá zařízení k síti připojit a jak se musí chovat, aby neohrožovalo bezpečný a spolehlivý provoz celé soustavy. Už v úvodu je patrné, že nejde jen o formální povolení připojení, ale hlavně o to, aby výrobna síť nerušila, nezhoršovala kvalitu napětí a při poruchách nebo přechodových stavech se chovala předvídatelně.
Vydal: Neurčeno
Autor: Provozovatelé distribučních soustav v ČR
1.
U výroben připojovaných sítí instalovaným výkonem zpracování studie zpravidla
nevyžaduje, těchto případech provádí posouzení pouze PDS dle podmínek této přílohy.Strana Příloha PPDS PŘIHLAŠOVACÍ ŘÍZENÍ 2021

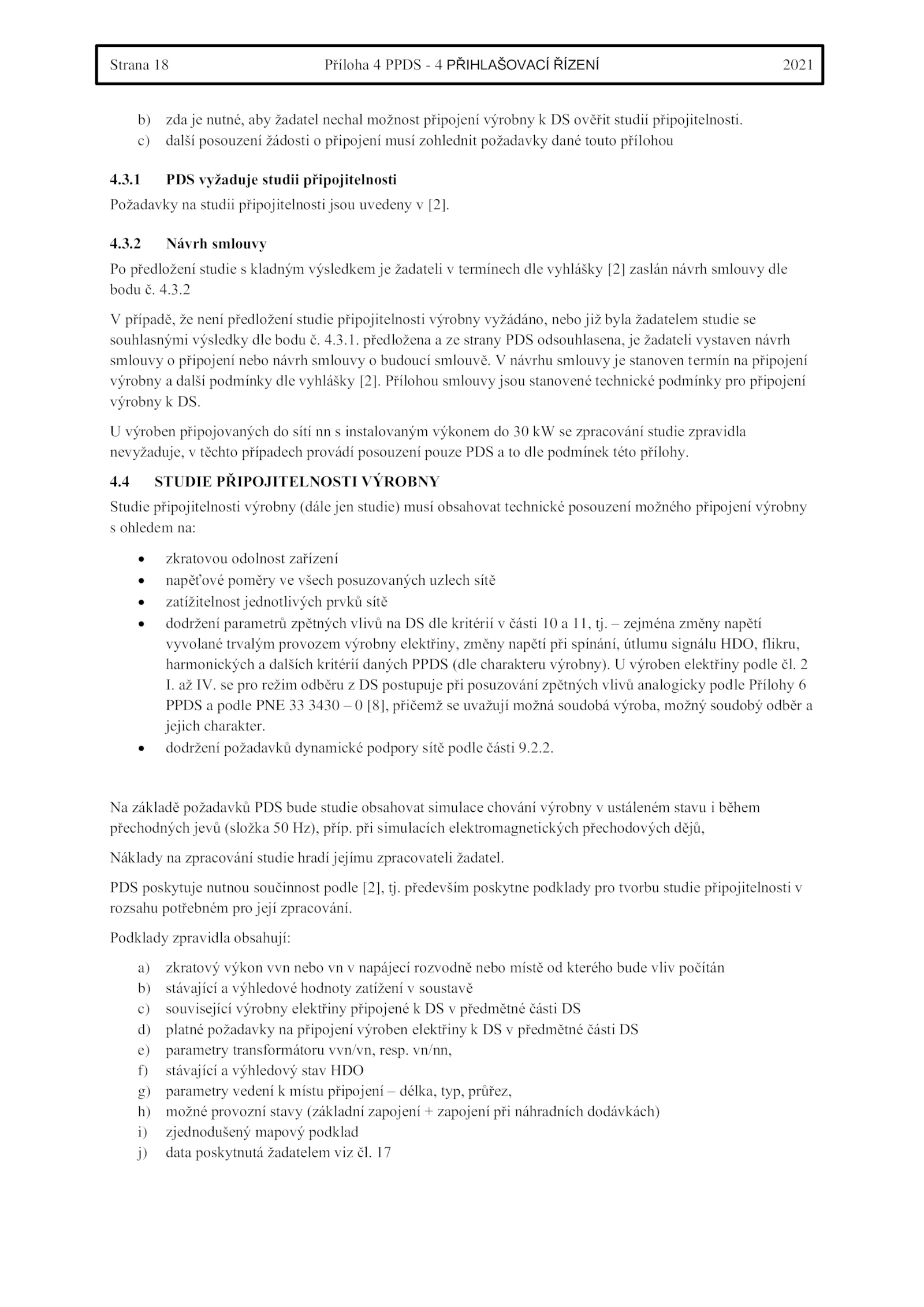

b) zda nutné, aby žadatel nechal možnost připojení výrobny ověřit studií připojitelnosti.1 PDS vyžaduje studii připojitelnosti
Požadavky studii připojitelnosti jsou uvedeny [2].2.
Podklady zpravidla obsahují:
a) zkratový výkon vvn nebo napájecí rozvodně nebo místě kterého bude vliv počítán
b) stávající výhledové hodnoty zatížení soustavě
c) související výrobny elektřiny připojené předmětné části DS
d) platné požadavky připojení výroben elektřiny předmětné části DS
e) parametry transformátoru vvn/vn, resp.3.3. vn/nn,
f) stávající výhledový stav HDO
g) parametry vedení místu připojení délka, typ, průřez,
h) možné provozní stavy (základní zapojení zapojení při náhradních dodávkách)
i) zjednodušený mapový podklad
j) data poskytnutá žadatelem viz čl.2
V případě, není předložení studie připojitelnosti výrobny vyžádáno, nebo již byla žadatelem studie se
souhlasnými výsledky dle bodu 4.2 Návrh smlouvy
Po předložení studie kladným výsledkem žadateli termínech dle vyhlášky [2] zaslán návrh smlouvy dle
bodu 4. návrhu smlouvy stanoven termín připojení
výrobny další podmínky dle vyhlášky [2].
4. Přílohou smlouvy jsou stanovené technické podmínky pro připojení
výrobny DS. 17
.
4.3.2. 2
I.
Na základě požadavků PDS bude studie obsahovat simulace chování výrobny ustáleném stavu během
přechodných jevů (složka Hz), příp.
c) další posouzení žádosti připojení musí zohlednit požadavky dané touto přílohou
4. především poskytne podklady pro tvorbu studie připojitelnosti v
rozsahu potřebném pro její zpracování. výroben elektřiny podle čl. pro režim odběru postupuje při posuzování zpětných vlivů analogicky podle Přílohy 6
PPDS podle PNE 3430 [8], přičemž uvažují možná soudobá výroba, možný soudobý odběr a
jejich charakter.
PDS poskytuje nutnou součinnost podle [2], tj.
• dodržení požadavků dynamické podpory sítě podle části 9. IV. zejména změny napětí
vyvolané trvalým provozem výrobny elektřiny, změny napětí při spínání, útlumu signálu HDO, flikru,
harmonických dalších kritérií daných PPDS (dle charakteru výrobny).3.4 STUDIE PŘIPOJITELNOSTI VÝROBNY
Studie připojitelnosti výrobny (dále jen studie) musí obsahovat technické posouzení možného připojení výrobny
s ohledem na:
• zkratovou odolnost zařízení
• napěťové poměry všech posuzovaných uzlech sítě
• zatížitelnost jednotlivých prvků sítě
• dodržení parametrů zpětných vlivů dle kritérií části 11, tj. při simulacích elektromagnetických přechodových dějů,
Náklady zpracování studie hradí jejímu zpracovateli žadatel. předložena strany PDS odsouhlasena, žadateli vystaven návrh
smlouvy připojení nebo návrh smlouvy budoucí smlouvě
