• vytvoření drážky pro studený přívod včetně spojky
• instalace pomocných fixačních pásků Grufast
• zavedení studeného přívodu elektroinstalační krabice pro topný prvek
• finální fixace topného kabelu (sklovláknová páska CFIX)
• vytvoření drážky pro koncovku topného kabelu
4) TOPNÉ ROHOŽE HNI TR-1S
• kontrola nebo stanovení kladecího plánu ohledem půdorys vytápěné plochy, umístění
podlahového čidla, pozici husího krku pro studený přívod atd.) proti posunu nadzvedávání
Dokončení instalace:
• vložení podlahového čidla husího krku jeho následná fixace střed smyčky topného
kabelu (minimální souběh podlahového čidla topným kabelem 20cm)
• proměření jednotlivých topných kabelů (izolační stav, odpor topné smyčky)
se zaznamenáním výsledků měřicího protokolu
• pořízení kvalitní fotodokumentace zaměřením umístění smyček, podlahových čidel,
spojek koncovek topného kabelu, nevytápěných ploch atd. pomocí pásku
Grufast)
• vytvoření drážky pro koncovku topné rohože
• zajištění rohože (vruty, flexibilní lepidlo atd.
• vytvoření drážky pro studený přívod včetně spojky
• rozložení pásů topných rohoží HML (fixace rohože podkladu pomocí hliníkové pásky)
• vytvoření drážky pro koncovku topné rohože
POZOR!
V případě, nejsou jednotlivé pásy topné rohože sobě vzájemně fixovány pomocí samolepicí hliníkové pásky,
je nutné provést vzájemné spojení jednotlivých pásů pomocí vodivých pásků (součást balení HML rohože).
POZOR! Druhé měření zaznamenáním výsledků provést:
• topných kabelů
T0-2L T0-2S jejich zalití
u topných rohoží HML
po pokládce plovoucí
podlahové krytiny
u topných kabelů T0-2U
po aplikaci nivelační stěrky
u topných rohoží TR-1S
po pokládce dlažby nebo
po aplikaci nivelační stěrky
40
.INSTALACE
elektrického podlahového vytápění
INSTALACE
elektrického
podlahového
vytápění

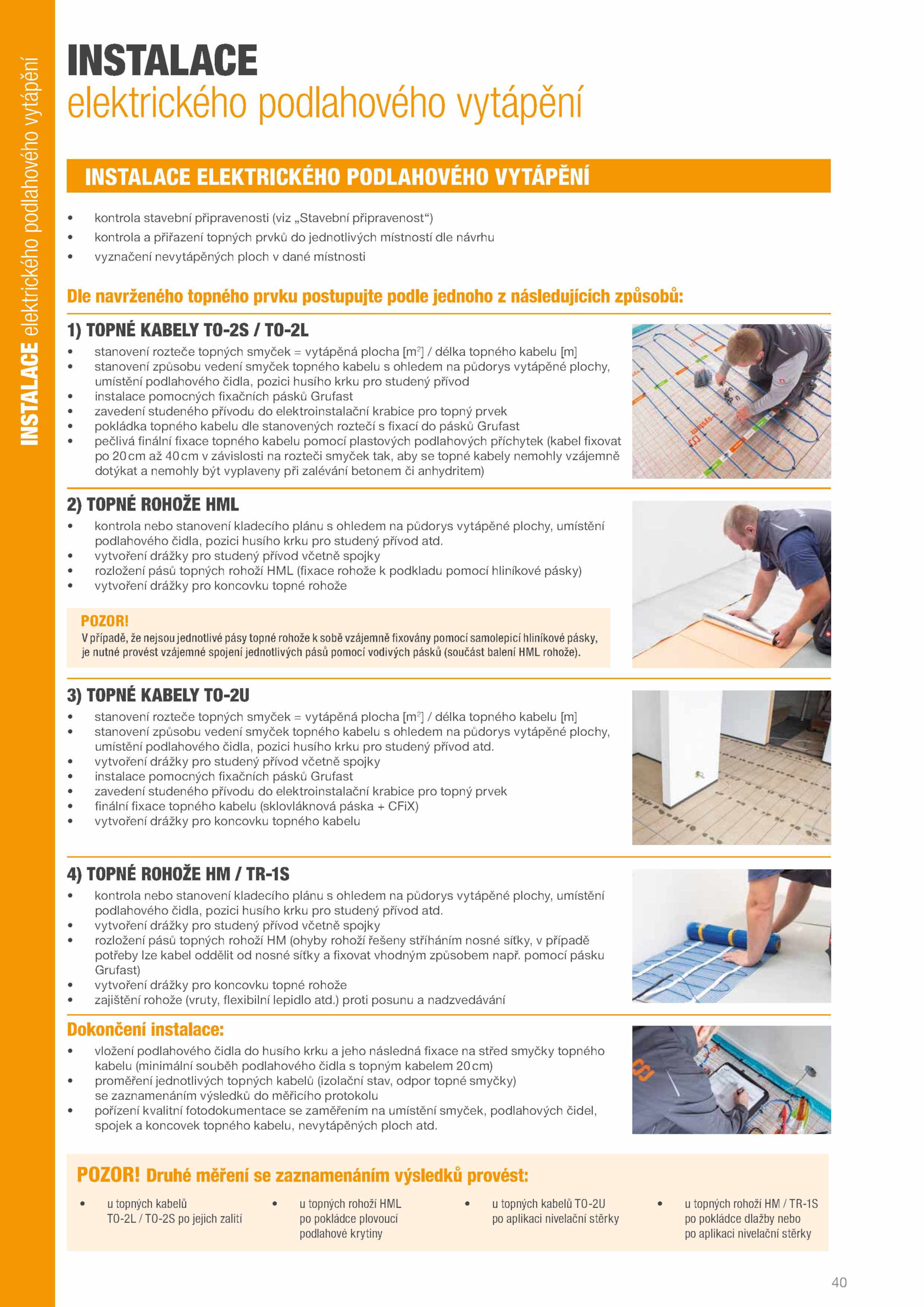

INSTALACE ELEKTRICKÉHO PODLAHOVÉHO VYTÁPĚNÍ
• kontrola stavební připravenosti (viz „Stavební připravenost“)
• kontrola přiřazení topných prvků jednotlivých místností dle návrhu
• vyznačení nevytápěných ploch dané místnosti
Dle navrženého topného prvku postupujte podle jednoho následujících způsobů:
1) TOPNÉ KABELY T0-2S T0-2L
• stanovení rozteče topných smyček vytápěná plocha [m2] délka topného kabelu [m]
• stanovení způsobu vedení smyček topného kabelu ohledem půdorys vytápěné plochy,
umístění podlahového čidla, pozici husího krku pro studený přívod
• instalace pomocných fixačních pásků Grufast
• zavedení studeného přívodu elektroinstalační krabice pro topný prvek
• pokládka topného kabelu dle stanovených roztečí fixací pásků Grufast
• pečlivá finální fixace topného kabelu pomocí plastových podlahových příchytek (kabel fixovat
po 20cm 40cm závislosti rozteči smyček tak, aby topné kabely nemohly vzájemně
dotýkat nemohly být vyplaveny při zalévání betonem anhydritem)
2) TOPNÉ ROHOŽE HML
• kontrola nebo stanovení kladecího plánu ohledem půdorys vytápěné plochy, umístění
podlahového čidla, pozici husího krku pro studený přívod atd.
3) TOPNÉ KABELY T0-2U
• stanovení rozteče topných smyček vytápěná plocha [m2] délka topného kabelu [m]
• stanovení způsobu vedení smyček topného kabelu ohledem půdorys vytápěné plochy,
umístění podlahového čidla, pozici husího krku pro studený přívod atd.
• vytvoření drážky pro studený přívod včetně spojky
• rozložení pásů topných rohoží (ohyby rohoží řešeny stříháním nosné síťky, případě
potřeby lze kabel oddělit nosné síťky fixovat vhodným způsobem např
